Der Weg zu Ihrem Schwimmbecken — 10 Punkte
Ein eigener Pool ist ein anspruchsvolles Bauprojekt. Wer bei FKB ein Schwimmbecken plant, durchläuft typischerweise einen Prozess von 4 bis 8 Monaten von der ersten Anfrage bis zur Inbetriebnahme, je nach Komplexität, Becken-Klasse (Aufstell-/Einbau-/Polypropylen-/Betonbecken) und Bau-Saison. Wir zerlegen diesen Prozess in 10 transparente Schritte, damit Sie als Bauherr jederzeit wissen, was als Nächstes ansteht und welche Entscheidungen vor Ihnen liegen.
Wichtig vorweg: nicht jeder Schritt ist FKB-Leistung. Schritt 5 (Rohbau) und Schritt 9 (Außenanlage) werden meist bauseits durchgeführt, also vom Bauherrn beauftragt an Erd-/Bau-Unternehmen oder Landschaftsgärtner. FKB plant, liefert Becken und Technik, montiert die Schwimmbadtechnik und sorgt für die Inbetriebnahme. Diese klare Rollen-Verteilung halten wir transparent, damit Angebote vergleichbar sind und keine Überraschungen auftauchen.
Über 20 Jahre Erfahrung mit Privat- und Halböffentlichen Pools, mehr als 500 realisierte Projekte und persönliche Beratung im Großraum Dresden, bei Pools darüber hinaus arbeiten wir mit qualifizierten Partner-Installateuren. Im Folgenden die 10 Schritte mit konkretem Inhalt, Aufwand und Verantwortung.
Schritt 1 — Kontaktaufnahme und Erstgespräch
Der erste Schritt ist eine kurze Anfrage per Mail, Telefon oder über das Online-Formular. Hilfreich sind erste Eckdaten: gewünschte Becken-Größe, Standort (frei stehend im Garten, Hanglage, Hallenbad), Becken-Klasse-Vorstellung (Aufstellbecken, eingelassenes Polypropylen-Becken, Betonbecken) und Zeit-Horizont. Ein FKB-Berater meldet sich innerhalb von 1–2 Werktagen für ein 20–30-minütiges Vorgespräch, in dem wir Machbarkeit, Budget-Größe und nächste Schritte klären.
Schritt 2 — Detail-Beratung zu Becken-System und Ausstattung
Im zweiten Gespräch, meist im FKB-Showroom oder per Web-Termin, geht es um konkrete Schwimmbeckensysteme, Maße, Tiefen, Folien-Farben, Technik-Optionen und Bauablauf. Sie können Material-Muster anfassen, Vergleichs-Modelle anschauen und konkrete Fragen stellen. Wir empfehlen, vor diesem Termin unsere Planungshinweise zu lesen, damit sind alle relevanten Themen schon in den Köpfen.
Schritt 3 — Angebotserstellung mit Stückliste
Auf Basis der Detail-Beratung erstellen wir ein detailliertes Angebot mit Stückliste: Becken (Material, Maße, Einbauteile), Technik-Set (Filteranlage, Pumpe, Wärmepumpe, Beleuchtung, Steuerung), Folie/Auskleidung, Montage-Aufwand und ggf. Beckenrand-Steine. Das Angebot bleibt 90 Tage gültig und enthält Bauseits-Hinweise (was Sie als Bauherr separat beauftragen müssen). Wir bleiben transparent, keine versteckten Positionen, klar getrennt FKB-Lieferung von bauseitiger Leistung.

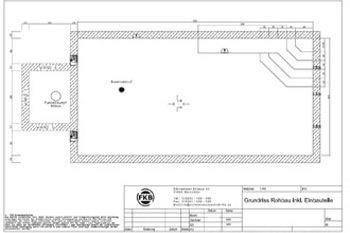

Schritt 4 — Technische Planung mit Zeichnungen und Schnitten
Nach Auftrags-Zusage erstellen unsere Techniker maßstäbliche Pläne: Grundriss-Zeichnung Beckenkörper, Schnitte (Tief- und Hochbau), Verrohrungs-Plan Technikraum, Elektro-Plan (Pumpen-, Heizungs-, Beleuchtungs-Versorgung), Anschluss-Schemata. Diese Pläne sind Grundlage für alle bauseitigen Gewerke (Erdbau, Elektriker, Statik bei Hanglage) und geben dem Bauherrn ein klares Bild vom späteren Resultat. Typischer Aufwand: 2–4 Wochen bis zur Plan-Übergabe.

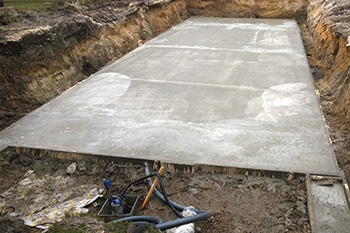

Schritt 5 — Rohbau und Aushub (bauseits)
Aushub der Baugrube (typischer Wert: 1,8–2,5 m Tiefe + 30 cm Untergrund-Tragschicht), Bodenplatte gießen (Beton C25/30 oder höher, 25–30 cm Stärke), bei Betonbecken zusätzlich Wand-Schalung und Bewehrung. Diese Arbeiten werden vom Bauherrn an Erdbau- und Beton-Unternehmen vergeben. FKB liefert die technischen Vorgaben (Maße, Lasten, Einbauteil-Aussparungen) und steht koordinierend zur Verfügung. Saison: bei Frost-Boden warten, typische Bau-Saison März bis Oktober.

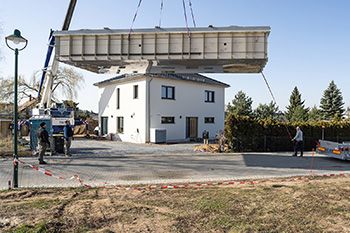

Schritt 6 — Lieferung Becken und Schwimmbadtechnik
Bei Polypropylen-Fertigbecken und kleinen Polyester-Becken kommt das Becken in einem Stück per Sondertransport (Tieflader, ggf. mit Begleitfahrzeug). Sie müssen den Zufahrtsweg vorab freihalten und beim Becken-Maß über 8 m ggf. Ausnahme-Genehmigungen einholen lassen, wir unterstützen Sie dabei. Bei Beton-Becken kommen Technik-Komponenten und Einbau-Teile per regulärer Spedition. Wir koordinieren den Liefer-Termin mit Ihnen und dem Erdbau-Team.

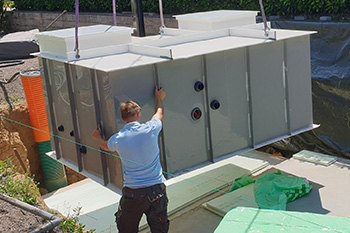

Schritt 7 — Montage Becken und Schwimmbadtechnik
FKB-Monteure setzen das Becken ein bzw. begleiten bei Beton-Becken die Folien-Auskleidung (Folienschweißer) oder Verfliesung (Fliesenleger). Anschließend Aufbau der Filteranlage, Verrohrung Technikraum, Anschluss Wärmepumpe / Beleuchtung / Steuerung, Inbetriebnahme der Mess-/Regeltechnik. Typischer Aufwand für einen 50-m³-Privatpool: 5–8 Werktage Montage-Zeit. Bei Folien-Auskleidung kommen 2–3 Tage Folien-Arbeit dazu.

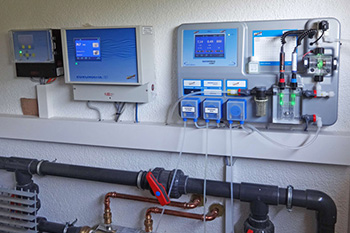

Schritt 8 — Befüllung und Inbetriebnahme
Becken wird befüllt (bei 50 m³ Volumen 2–3 Tage über den Garten-Anschluss, schneller per Tankwagen-Lieferung), Filteranlage und Dosiersystem werden gestartet, Wasserwerte werden auf den Sollbereich eingeregelt (pH 7,0–7,4, freies Chlor 0,3–0,6 mg/l). Wir führen eine ausführliche Einweisung in alle Systeme durch, typischer Aufwand 2 Stunden vor Ort, danach erhalten Sie eine schriftliche Bedienungs-Übersicht. Optional: Schwimmbad-Abdeckung oder Überdachung wird jetzt installiert.

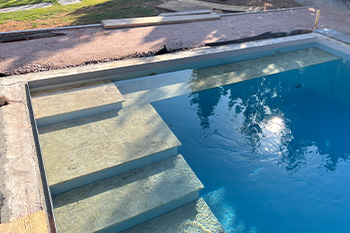

Schritt 9 — Außenanlage und Beckenrand (bauseits)
Rückverfüllung um den Beckenkörper, Verlegung der Beckenrand-Steine, Pflasterung oder Holzdeck rund um das Becken, ggf. Außenbeleuchtung, Schwimmbad-Dusche, Sicht-/Wind-Schutz. Diese Arbeiten werden meist von einem Landschaftsgärtner oder Pflasterbauer ausgeführt. FKB übergibt dafür die technischen Anschluss-Daten (Höhe Beckenrand, Wasser-Hahn-Anschlüsse, Elektro-Vorgaben für Beleuchtung) und koordiniert bei Bedarf.
Schritt 10 — Pool genießen
Nach Übergabe gehört der Pool Ihnen, Schwimmen, Entspannen, Familie. FKB bleibt aber im Hintergrund da: Wir bieten Wartungs-Verträge (Saison-Eröffnung im Frühjahr, Winterung im Herbst), Verschleißteil-Service (Sonden, Pumpen-Dichtungen, Folie nach 15–20 Jahren), Erweiterungen (Wärmepumpe nachrüsten, MRT-Upgrade, Überdachung später) und natürlich Ersatz-Pflegeprodukte direkt aus dem Online-Shop. Eine gute Beziehung zwischen Bauherr und Pool-Bauer hält oft 20+ Jahre.
Beratung und Sortiment
Die Wahl des Schwimmbeckens prägt Ihren Pool für Jahrzehnte – Beckentyp, Größe, Form, Material. Wir beraten Sie zu PP-Becken, Edelstahl-, Stahlwand- und Styroporblock-Beckensystemen und finden gemeinsam die passende Lösung.
Fragen & Antworten: 10 Punkte - Der Weg zu Ihrem Schwimmbecken
-
Was findet man in der Kategorie 10 Punkte - Der Weg zu Ihrem Schwimmbecken?
In der Kategorie 10 Punkte - Der Weg zu Ihrem Schwimmbecken finden Sie passende Produkte und Zubehör für den jeweiligen Einsatzbereich. FKB begleitet Sie mit 20 Jahren Erfahrung in 10 Schritten zum Traumpool. -
Wie erhalte ich eine Beratung zu 10 Punkte - Der Weg zu Ihrem Schwimmbecken?
Telefonisch, per WhatsApp oder per E-Mail. FKB berät Sie individuell zu Ihren Anforderungen und erstellt ein unverbindliches Angebot. -
Welche Vorteile bietet 10 Punkte - Der Weg zu Ihrem Schwimmbecken?
Der Nutzen von 10 Punkte - Der Weg zu Ihrem Schwimmbecken liegt vor allem darin, eine passende Lösung für Einsatzbereich, Technik und vorhandene Anlage auswählen zu können. So lassen sich Funktion, Bedienkomfort und langfristige Zuverlässigkeit verbessern.
